Монтаж блоков: Правильный монтаж фундаментных блоков — технологическая карта

Правильный монтаж фундаментных блоков — технологическая карта

ФБС – это фундаментные блоки стен. Другое их название — блоки для постройки стен в подвалах. Практическое предназначение блоков ФБС для создания конструкций сооружений, которые имеют разное назначение и будут эксплуатироваться при частых воздействиях температуры воздуха в температурных рамках от -70°С и до +50°С.

С чего начинается работа?

ФБС – это бетонные блоки которые могут быть использованы в строительстве фундамента в разных климатических зонах и при любом типе грунта. Обычно работа начинается с отмера и разбивки осей предполагаемого фундамента. Разбивка фундамента начинается с того, что оси переносят на подготовленное основание для постройки фундамента.

Необходимо для этого:



  • натянуть осевые точки по обноске;
  • при помощи отвесов переносить точки пересечения этих осей на дне траншеи или котлована.



От точек, которые в итоге получились отмеряют размеры фундамента по проекту и закрепляют их при помощи штырей из металла так, чтобы шнур-причалка, который в это время натянут между ними, был не ближе а дальше на 2-3 мм до боковой грани ленты фундамента.

Начало монтажа фундамента

Монтаж фундаментных блоков начинается с укладывания их на основу. Чаще всего такой основой под фундамент может служить выравнивающий слой песка, или же, если предусмотрена проектом, то какая-то другая подложка. Подошва основания (а обычно это грунт) в траншее и котловане стараются выровнять отметкам, которые определены проектом.

На песчаных грунтах блоки фундамента необходимо укладывать непосредственно лишь на основание, которое выровненное. Если же грунты иные, то укладывают на сделанную песчаную подушку по толщине не меньше 5 – 10 см. Под основной подошвой фундамента не оставляют насыпной и разрыхлённый грунт. Длина и ширина основания из песка делается на 200—300 мм больше, чем размер самого фундамента, для того, чтобы в дальнейшем не было отвисания блоков с этой песчаной подушки.

Если же строительство фундамента будет с подвалом и ведется на сухих грунтах, то ФБС можно смонтировать непосредственно на само основание грунта, которое выравнивается песком. Такой вариант конструкции применяют также и при постройке фундамента дачного дома, который малозаглубленный даже без использования элементов фундамента в виде ленты.

Для того, чтобы увеличить несущую способность фундамента, фундаментные блоки размеры которых определяются зависимости от заранее просчитанной площади фундамента, с учетом толщины возводимых стен и перекрытий, необходимо монтировать на фундаментные подушки ФЛ, которые уложены предварительно.

Основным предназначением ФЛ является расширение подошвы фундамента (так называемое увеличение площади опоры).

Необходимо перед строповкой основательно убедиться, что находится кран от края котлована на безопасном расстоянии и что все его опоры, такие как гусеницы, аутригеры и колеса, должны быть расположены за пределами области призмы предполагаемого обрушения.

Не допускается установка фундамента на основание, которое в снегу или в воде. Монтаж необходимо начинать с установки в местах, где стены пересекаются и по углам маячных блоков. После того как маячные блоки уложены, на их грани необходимо натянуть причалку и по ней уже расположить все промежуточные.

Контроль завершающего положения блоков

В ходе монтажа причалку переносят все дальше вверх на каждый очередной ряд. Завершающее положение блоков по плану необходимо проконтролировать по осевым рискам по верхним граням фундамента с помощью отвеса или теодолита.

Отвес нужно опускать с осевых проволок, которые натягивают по обноске. Все небольшие отклонения можно устранить, если блок передвинуть стальным ломом. Верх маячных блоков необходимо проверить нивелиром, а остальных блоков — визированием по блокам, установленным ранее или по причалке.

Если случается так, что блок уложен и есть отклонения, которые превышают все допустимые нормы, его необходимо поднять краном, отвести в сторону и заново выровнять основание и только лишь после этой процедуры вновь этот блок необходимо уложить на основание. Монтаж ведут вразбежку, на подобие кирпичной кладки обязательно на цементном растворе, примерно в четыре-пять рядов по высоте.

Монтаж должен быть выполнен со всеми возможными и необходимыми перевязками всех стен как внешних так и внутренних. Блоки стен фундамента обычно кладут на раствор и ведут перевязку вертикальных швов, где глубина даной перевязки должна быть не менее 0,4 высоты блока на грунте, который малосжимаемый и не менее 0,6 высоты блока на грунте, который сильносжимаемый, просадочный или набухающий. Перевязка вертикальных швов.

Готовя постель, поверхность блоков от мусора очищают и смачивают водой, а раствор подают и разравнивают лопаткой. Укладка блоков фундамента осуществляется на раствор размером не менее 2 см. Самое лучшее качество постели получится, когда раствор разравняется по рамке рейкой, которая гарантирует горизонтальность постели и максимально зафиксирует его толщину.

Все вертикальные стыки между блоками в ходе монтажа заполняются раствором с уплотнитедлем за методом штыкования. Блоки для стен подвала нужно выравнять по плоскости, которая смотрит в сторону помещения, а блоки внутренних подвальных стен — по одной из их плоскостей.

Если же длина блоков фундамента не будет кратна длине сторон здания, то между ними будут образовываться промежутки. Промежутки эти необходимо заполнить монолитными вставками (пломбами) или блоками, которые добираются. Между ними оставляют расстояние для прокладки канализационных труб и труб водоснабжения, электроснабжения, теплоснабжения и прочих.

После установки и контроля, кельмой необходимо срезать весь лишний раствор со швов расположенных горизонтально, а если раствора не хватит, то добавить его и по возможности уплотнить его.

Горизонтальные и вертикальные междублоковые швы должны заполнятся раствором, а с обеих сторон должны быть расшитыми. Стены сборного фундамента ленточной формы могут быть и потоньше стен здания, что строится, так как они обычно изготавливаются из материала, который более прочный, чем вся надземная часть здания, которое строится. При этом может быть допустимым свес стены здания. Свес не должен превышать 13 см.

Монтаж фундаментных блоков. Возведения фундамента при помощи бетонных блоков

В строительстве одним из основных элементов для возведения зданий является фундаментный блок. С помощью него можно создать действительно прочный фундамент, который обязательно прослужит много десятков лет.

Главным достоинством бетонных плит называют их прочность и долговечность. Действительно, это самый простой вариант, который может применяться для постройки относительно крупных зданий. В это же время прочность бетона позволяет выдерживать огромные нагрузки созданного помещения, при этом имея в наличии огромный запас прочности. Кроме того, классические бетонные блоки спокойно выдерживают температурные перепады, при этом максимальная эксплуатационная температура может составлять +50 градусов по Цельсию, а минимальная -70 градусов.

Ну и, конечно же, нужно отметить, что фундаментные блоки отлично подходят для возведения небольших частных домов. Нужно учитывать, что при помощи подобной продукции мы можем рассчитывать на высокую надежность строения. При этом дом, возведенный на основе бетонных блоков, может спокойно выдерживать различные внешние влияния, которые нередко становятся причиной аварийных ситуаций.

В этой статье мы рассмотрим все главные особенности бетонных блоков, а также подробно разберем процесс монтажа этого продукта.

Главные особенности бетонных блоков

На сегодняшний день в продаже можно найти огромное количество вариантов фундаментных блоков. Производством этой продукции занимаются сотни различных компаний по всей стране. При этом нужно учитывать, что далеко не вся продукция, присутствующая на рынке строительных материалов, достойна внимания.

Нередко случается так, что неопытные (новые на рынке) компании предлагают совершенно некачественную продукцию. Все дело в нарушении технологии производства блоков. В конечном итоге мы получаем продукцию, которая может иметь небольшую пористость, а также немало изъянов, в том числе трещин и вмятин.

При обнаружении хотя бы небольших повреждений, следует отказаться от приобретения конкретных блоков.

Также стоит знать, что качество бетонных блоков, предлагаемых различными производителями, зачастую соответствует стандарту ГОСТ 13015. Более того, качество и состояние бетонных блоков никак не зависит от погодных условий либо от каких-нибудь еще факторов. По поводу отдельных вопросов, связанных с качеством бетонного продукта, можно обратиться к консультантам.

Кроме того, нужно понимать, что бетонные блоки должны производиться исключительно на крупных производствах, где есть все необходимое для полного объема работ. Нередко можно найти в продаже бетонные блоки кустарного производства. Они могут даже выглядеть точно так же, как и качественная продукция, однако, приобретать её однозначно не нужно. Зачастую подобные бетонные блоки имеют совершенно неподходящий состав, который может поставить под угрозу целостность возводимого здания.

Чтобы не стать жертвой подобных покупок, следует запросить у продавца лицензию или сертификат от производителя.

Зачастую крупные компании дорожат своей репутацией, поэтому при любых ситуациях хвастаются качеством продукции.

Основные преимущества бетонных блоков

Нужно знать, что с каждым днем бетонные блоки используются все чаще. Все дело в том, что данная продукция является невероятно практичной в строительных целях. Речь идет о существенных преимуществах бетонных блоков по сравнению с монолитным фундаментом. Для создания монолитной основы необходимо много времени и сил. Особенно в том случае, если необходимо возвести крупное строение. Кроме того, нужно задействовать немало рабочих, которые смогут провести все эти работы. А при помощи бетонных блоков можно составить фундамент любых размеров. При этом достаточно всего лишь произвести транспортировку данной продукции к месту назначения и сделать все необходимое для создания качественного фундамента. Учитывая, что здесь нам не нужно с нуля готовить бетон и ждать, пока он схватится, процесс существенно ускоряется. Можно произвести все необходимые для создания фундамента мероприятия и сразу же перейти к следующему этапу работ.

Более того, бетонные блоки – это достаточно недорогое решение для строительства. Причем чем больше мы возводим строение, тем больше можно сэкономить. Однако не стоит думать, что блоки из бетона можно использовать для постройки любых помещений. Если масштабы очень крупные, то следует отказаться от данной продукции, так как бетонные блоки не слишком крупные по габаритам. Для строительства дачного дома или другого небольшого помещения – это отличный выбор. Не стоит забывать, что в продаже можно найти блоки различных размеров, которые идеально подойдут под конкретные масштабы строительства.

В продаже также можно найти бетонные блоки со специальными отверстиями. Это еще одно преимущество бетонных блоков, позволяющее проводить различные средства коммуникаций прямо через фундамент. В процессе создания монолитного фундамента создание отверстий в бетоне – непростой процесс, в течение которого можно столкнуться с многочисленными проблемами. В том случае, если сделан выбор в пользу бетонных блоков, следует заранее позаботиться о приобретении данной продукции с отверстиями, так как позже изменить что-то будет очень затруднительно или вовсе невозможно.

Подготовительные работы

Перед монтажом фундаментных блоков нужно провести целый ряд ответственных мероприятий. В первую очередь необходимо произвести разбивку осей основы (прямо в вырытом котловане). Для этого нам потребуются натянуть по периметру осевой шнур, чтобы в полной мере оценить масштабы работ. Далее происходит замер всех габаритов будущей основы, и в местах проектированных точек нужно разместить металлические колья.

Сам шнур должен находиться на пару сантиметров дальше, чем край будущего фундамента. Это нужно для того, чтобы можно было без проблем установить фундаментные блоки, и при этом контролировать их положение по всему периметру.

Также нужно позаботиться и об основании для создания фундамента. В данном случае отлично подойдет песчаная подушка – недорогой и эффективный вариант для возведения прочного фундамента. В данном случае нужно просто высыпать определенный объем песка в вырытую траншею и разровнять. Толщина песчаного слоя должна составлять до 10 см (не менее 5 см).

При этом нужно произвести уплотнения песка, чтобы позже не возникло никаких проблем с обустройством фундамента.

Несмотря на все вышеуказанные манипуляции, связанные с подготовительными работами, ситуация может существенно измениться в зависимости от конкретной ситуации. В отдельных случаях необходимо увеличить или уменьшить размеры песчаной подушки. Иногда требуется лишь минимальное углубление фундамента в почву, однако такой сценарий предусматривается лишь в тех случаях, когда существует необходимость создания подвального помещения. Однако больше всего внимания на данном этапе нужно уделить качеству песчаной подушки, на которой будет основываться все будущее строение. Следует несколько раз проверить плотность созданного слоя.

Отдельно нужно отметить то, что при использовании фундаментных блоков ФБС можно основываться на положительных качествах специальных подушек ФЛ. Суть заключается в том, что такая бетонная подушка существенно повысит несущую способность фундамента. Это актуально в тех нередких случаях, когда возводится масштабное строение, которое должно без проблем справляться с колоссальными нагрузками. Однако в большинстве случаев необходимости в подушках ФЛ нет, особенно если строится лишь небольшой частный дом.

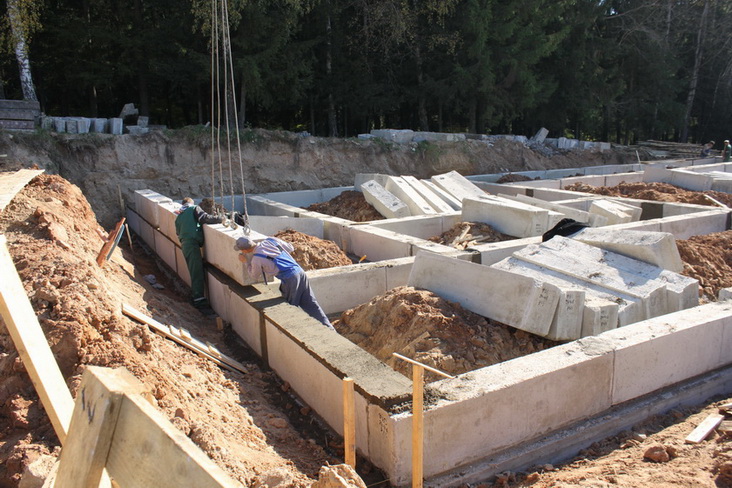

Процесс монтажа фундаментных блоков

Перед самой укладкой бетонных блоков нужно убедиться, что по всему периметру основания нет воды или других осадков. При таком раскладе монтаж начинать никак нельзя. Это не только небезопасно для будущей основы строения, но и вовсе может стать причиной неверной установки блоков.

  1. Установка блоков начинается с тех мест, которые будут выполнять своеобразную «разметочную» роль. Суть в том, что на основе уже установленных по периметру блоков можно будет ориентироваться в дальнейшем процессе. Зачастую на данном этапе происходит установка блоков по углам будущего фундамента, а также на пересечении стен. При помощи предварительных расчетов нужно убедиться, что уже установленные бетонные элементы не станут помехой для монтажа всех остальных блоков. Конечно же, установка происходит при помощи грузоподъемного крана.
  2. По граням уже установленных блоков проводится причалка (шнур, служащий для точного определения места установки блоков). Соответственно, уже на основе причалки проводится монтаж всех остальных блоков. Зачастую производится монтаж сразу нескольких уровней блоков. Это может быть 3-4 слоя фундаментного элемента, все зависит от конкретных масштабов и необходимости создания подвального помещения. При создании новой кладки нужно поднимать и причалку. Если существует хотя бы небольшое отклонение от необходимого значения установки, можно исправить ситуацию при помощи металлического лома. Достаточно всего лишь немного подвинуть необходимый бетонный элемент.
  3. После монтажа каждой кладки бетонных блоков, необходимо проверять горизонтальный уровень поверхности. Для этого используется нивелир. Сама по себе установка достаточно простая, однако для подобного анализа все же лучше нанять специалистов, которые в полном объеме проанализируют ситуацию.
  4. Если выяснилось, что один (или несколько) из бетонных блоков расположен совсем не так, как нужно, придется снова воспользоваться мощью грузоподъемного крана. Следует проверять установку каждого блока сразу же после того, как кран расположил его на поверхности. Между бетонными блоками располагается цементный раствор. Процесс аналогичный кладке кирпича, однако в данном случае масштабы существенно крупнее. Толщина раствора должна составлять 2 см. Для того чтобы качественно провести работы также можно увлажнить поверхность бетонных блоков. Тогда сцепление цемента будет происходить куда быстрее и качественнее. Разравнивание цемента зачастую проводится при помощи лопаты. Вертикальные промежутки между блоками тоже нужно заполнить цементным раствором.

Нюансы во время монтажа фундаментных блоков

Конечно же, и этот процесс имеет определенные трудности, с которыми наверняка придется столкнуться большинству строителей. Далее мы и рассмотрим самые распространенные нюансы строительного процесса:

  • Чаще всего получается так, что общая длина бетонных блоков не соответствует периметру основания. Соответственно, между блоками могут появиться небольшие (или крупные) промежутки, которые нужно как-то заполнить. Зачастую для этого процесса используются монолитные вставки, а также специальные доборные блоки. Важнее всего знать, что все эти заполнители должны иметь прочность приблизительно такую же, как и бетонные блоки.
  • При помощи кельмы нужно будет удалить все излишки цементного раствора. При этом нужно контролировать, чтобы между блоками не образовывались пустоты, которые могут стать причиной низкой прочности фундамента. Как раз эти излишки цемента можно без ограничений использовать для укрепления слабых мест основания.
  • Также стоит всегда внимательно относиться к любой манипуляции, которая происходит на строительной площадке. Как уже говорилось, использование бетонных блоков – это существенное ускорение строительного процесса. Сам фундамент можно возвести в течение пары дней. Однако такая спешка может принести немало проблем. К примеру, в каком-то месте может не оказаться цементного раствора для скрепления блоков. Очевидно, что таких проблем следует избегать. В любом случае, не следует сильно спешить, так как качественный результат куда важнее, чем быстрая постройка здания. Желательно привлечь к работам специалистов, которые мгновенно обнаружат ошибки в создании фундамента.



Фундаментные блоки и их монтаж

В данной статье мы рассмотрим, что же такое ФБС (фундаментные блоки стен), для чего они предназначены, основные правила установки и монтажа бетонных блоков ФБС.













Фундаментные блоки стен (ФБС) (другое их название − блоки стен подвалов) предназначены для возведения разнообразных сооружений и конструкций. Их эксплуатация возможна при температурах от -70 С до +50 С.



Бетонные блоки ФБС используют для строительства фундаментов, которые можно возводить на различных грунтах в любых климатических поясах.



Разбивка осей фундамента – это первый шаг в начале работ. На предварительно подготовленное основание для фундамента переносятся оси.  Для этого осевые натягиваются по обноске и затем, используя отвесы, точки их пересечения переносятся на дно котлованов и траншей. Проектные размеры фундамента отмеряются от этих точек, после чего их крепят металлическими штырями таким образом, чтобы боковые грани ленточного фундамента находились на пару миллиметров дальше натянутого шнура-причалки.



Читайте также: Разбивка плана фундамента



Зачастую, выравнивающий песчаный слой является основанием для фундамента. По проектным отметкам в котлованах и траншеях выравнивается грунт (подошва основания).



Только в случае с песчаными грунтами фундаментные блоки укладываются сразу на предварительно выровненное основание.



На всех остальных грунтах делают дополнительную подушку из песка, толщина которой должна составлять от 5 до 10 см. Для того, чтобы блоки не свисали с подушки, её делают больше размеров самого фундамента приблизительно на 20-30 см. Обязательно следует соблюдать правило и не оставлять разрыхленный и насыпной грунт под подошву фундамента.







На сухих непучинистых грунтах при строительстве фундамента с подвалом, ФБС допускается устанавливать на основание, выровненное песком.



При строительстве малозаглубленного фундамента используется эта же технология без применения элементов ленточного фундамента (ФЛ).





Фундаментные подушки ФЛ служат для увеличения площади опоры (расширения подошвы) фундамента. Поэтому при установке бетонных блоков ФБС на ФЛ, увеличивается несущая способность фундамента.

Необходимо соблюдать технику безопасности и производить стопоровку блоков краном, установленным таким образом, чтобы его опоры находились за пределами границы обрушения.







  Внимание: Не допускается устанавливать фундамент на поверхности покрытые водой или снегом.

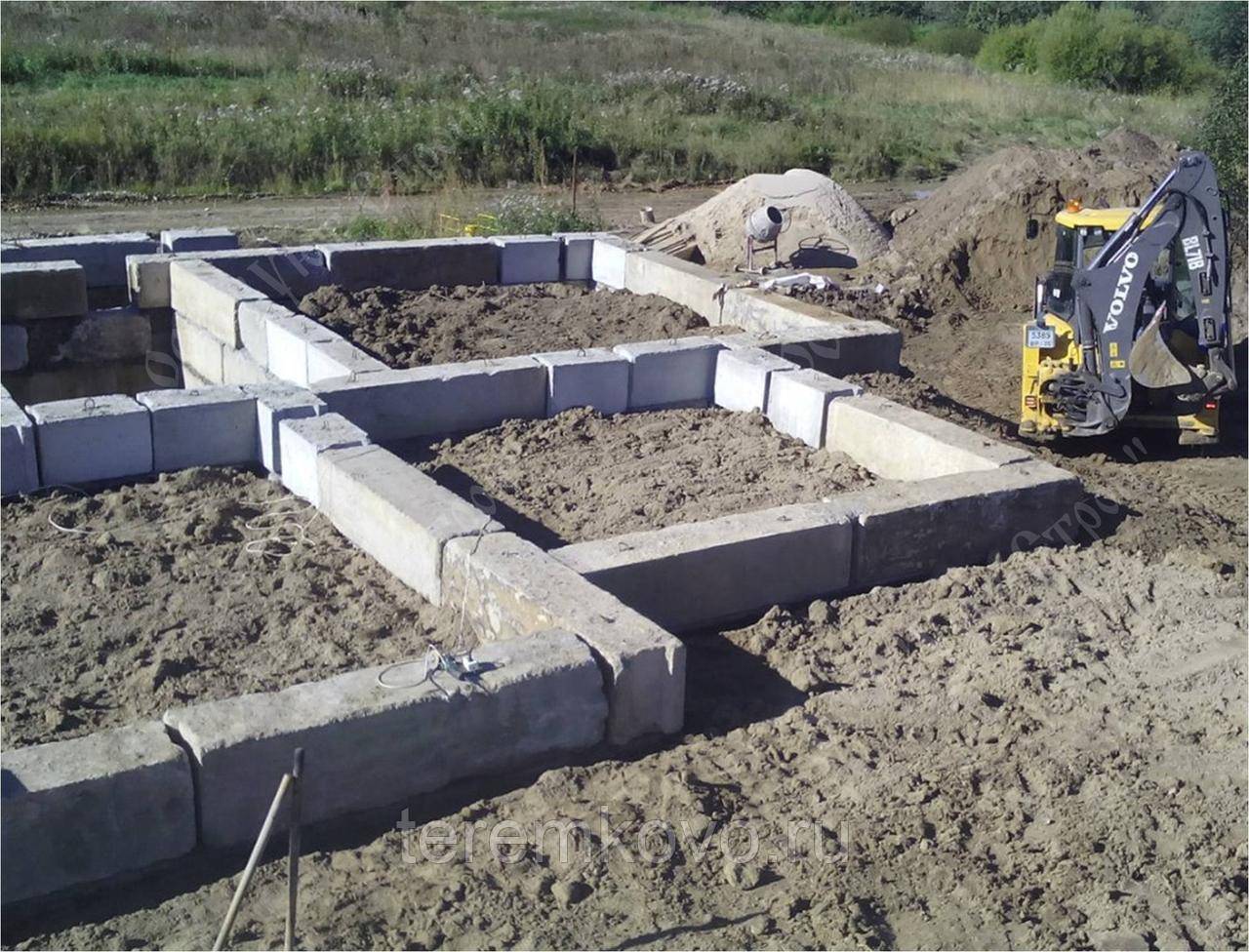

Монтаж фундаментных блоков



Монтаж начинается с установки маячных блоков по углам и в местах пересечения стен. После их укладки по граням маячных блоков протягивают шнур-причалку и по нему укладывают все промежуточные блоки. По мере выполнения работ шнур последовательно ряд за рядом переносится вверх. С помощью теодолита или отвеса, по осевым рискам на верхних гранях фундамента, контролируют положение блоков в плане. Осевые проволоки натягивают по обноске и по ним опускают отвес. Если обнаруживаются небольшие отклонения, блоки при помощи лома передвигаются.







Для проверки верха маячных блоков используют нивелир, а все остальные контролируют причалкой либо визированием по уже установленным блокам.





В том случае если обнаруживается, что блок уложен с отклонениями выше нормы, необходимо его поднять краном, отвести в сторону, выровнять основание и затем повторить укладку.



Бетонные блоки монтируются вразбежку, также как и кирпичная кладка, на раствор из цемента, высотой в 4-5 рядов. При этом обязательно выполняются перевязки внешних и внутренних стен.





ФБС кладут на раствор и затем делают перевязку вертикальных швов на глубину:

  • при малосжимаемых  грунтах – 0,4 * h;

  • при сильносжимаемых, набухающих, просадочных грунтах  – не менее h, где h — высота блока.



Между блоками бывают промежутки, которые образуются, если их длина не является кратной длине сторон помещения. Эти пустоты заполняются монолитными вставками (пломбами) либо доборными блоками. Между блоками необходимо оставлять расстояние для прокладки коммуникаций.



После завершения установки и контроля, если раствора не хватает – осуществляют добавку недостающего объёма и производят уплотнение. В том случае, если остался лишний − убирают кельмой.



Все швы (вертикальные и горизонтальные) между блоками заполняются раствором и расшиваются с обеих сторон.



Учитывая, что стены сборных ленточных фундаментов производятся из материалов более прочных, чем надземная часть, допускается, чтобы их толщина была меньше стен самого здания. Свес стен здания допускается на величину не более 130 мм.



Обобщенная схема устройства фундамента из блоков ФБС представлена ниже




Также советуем Вам посмотреть интересную и подробную серию видеозаписей о подготовке основания фундамента и монтаже фундаментных блоков

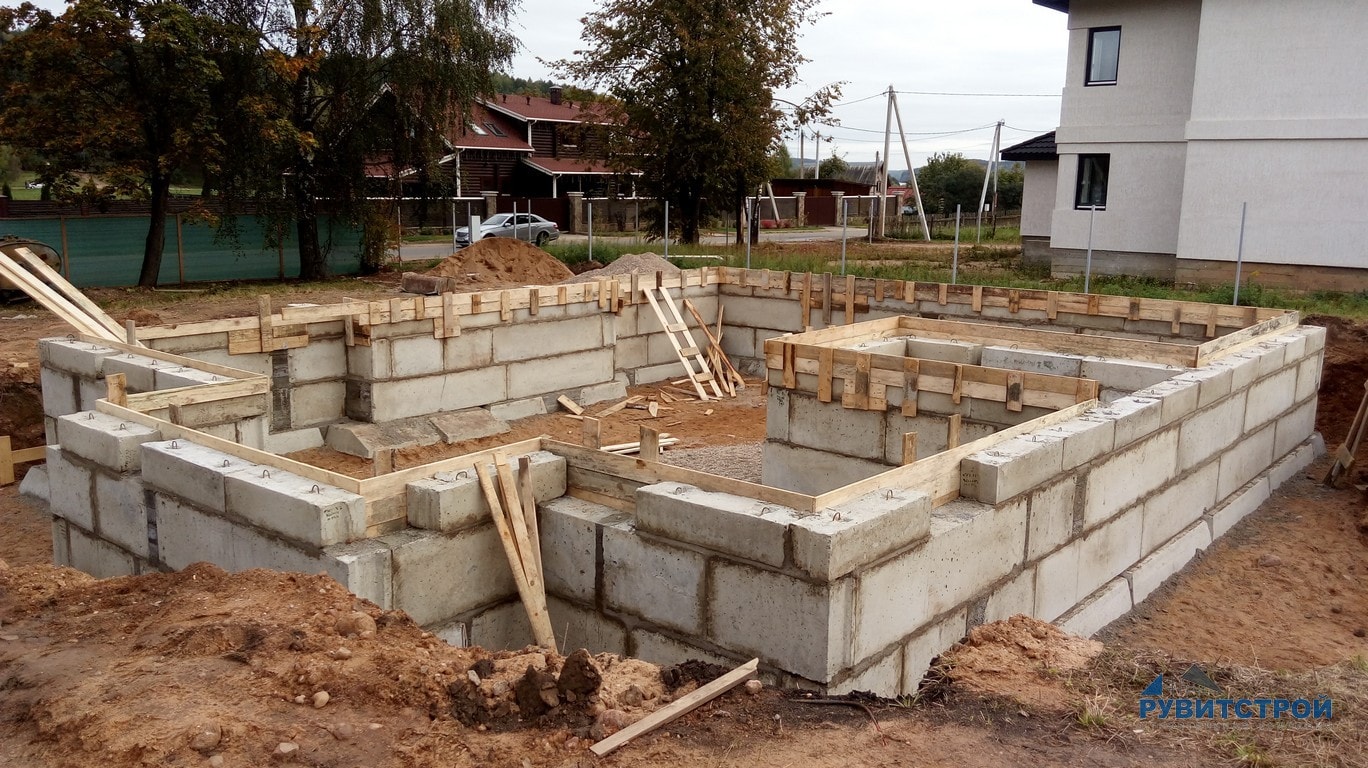

Монтаж сборного ленточного фундамента из блоков ФБС

       Для кирпичных домов с подвалом сборный ленточный фундамент является одним из лучших вариантов по надежности и скорости монтажа. Кроме того для индивидуальных застройщиков есть возможность сэкономить используя б/у блоки ФБС. Основным принципом является заложение фундамента ниже отметки промерзания грунта. Ширина подошвы для каждого случая индивидуальна и зависит от веса здания и несущей способности грунтов.
       Ниже описана пошаговая инструкция монтажа фундамента из блоков ФБС.
       Монтаж сборного ленточного фундамента из бетонных блоков ФБС необходимо выполнять с учетом требований СП 70.13330.2012 «Несущие и ограждающие конструкции» Актуализированная редакция СНиП 3.03.01-87
       Индивидуальные застройщики могут воспользоваться типовыми решениями серии 2.110-1 «Детали фундаментов жилых зданий» выпуск 1, выпуск 4. В настоящее время данная серия официально не действует, но по ней было построено множество домов.
       Для информации здесь размеры, вес и маркировка блоков
       Работы по монтажу фундамента здания относятся к скрытым работам и должны быть зафиксированы актами освидетельствования скрытых работ.

Разработка котлована.

       1. Случайные переборы грунта при разработке котлована или траншеи в отдельных местах должны быть заполнены тем же грунтом, доведенным до естественной плотности.
       2. Для того что бы грунт основания не размывало, размягчая и снижая его несущую способность, до устройства фундаментов должны быть выполнены работы по отводу поверхностных и подземных вод от котлована (открытый водоотлив или дренаж, водопонижение и др.).
       3. Перерыв между окончанием разработки котлована и устройством фундамента, как правило, не допускается. При вынужденных перерывах должны быть приняты меры к сохранению природных свойств грунта основания.

Монтаж ФБС

       1. Укладка фундаментных блоков на промороженное, покрытое льдом, снегом или водой основание запрещается.
       2. Фундаментные блоки укладывают на тщательно выровненное песчаное основание или песчано-цементную подушку толщиной не менее 5 см (на глинистых грунтах основания). Отклонение отметки выравнивающего слоя песка от проектной не должно превышать -15 мм.
       3. Установку блоков начинают с установки маячных блоков в углах здания и на пересечении осей. Маячные блоки устанавливают, совмещая их осевые риски с рисками разбивочных осей, по двум взаимно перпендикулярным направлениям. К установке рядовых блоков следует приступать после выверки положения маячных блоков в плане и по высоте.
       4. Кладку фундаментных блоков выполняют на цементном растворе не ниже М-50. Горизонтальные и вертикальные швы между блоками заполняют раствором на всю толщину стены и высоту шва. Толщина швов не более 20мм.        5. Установку блоков стен подвала следует выполнять с соблюдением перевязки (серия 2.110-1 «Детали фундаментов жилых зданий» выпуск 1 деталь 19). Для индивидуальных жилых домов высотой до трех этажей необходимая величина перевязки блоков не менее 240мм. Для определения необходимого количества блоков ФБС нужно сделать развертку каждой стены на которой нарисовать блоки с учетом их размеров и соблюдения перевязки. Пример чертежа раскладки ФБС.        6. Для увеличения прочности конструкции в местах пересечения стен необходимо уложить арматурные сетки.        Если дверной проем в подвале примыкает к одной из стен длина арматурной сетки определяется по рисунку ниже (серия 2.110-1 «Детали фундаментов жилых зданий» выпуск 1 деталь 20). Схемы раскладки арматурных сеток Размеры арматурных сеток для изготовления Спецификация металла на сетки        7. Рядовые блоки следует устанавливать, ориентируя низ по обрезу блоков нижнего ряда, верх — по разбивочной оси. Блоки наружных стен, устанавливаемые ниже уровня грунта, необходимо выравнивать по внутренней стороне стены, а выше — по наружной. Вертикальные и горизонтальные швы между блоками должны быть заполнены раствором и расшиты с двух сторон.
       8. Монолитные участки в стеновых блоках соприкасающиеся с грунтом (ниже поверхности земли), выполнять из бетона В 7.5 или из кирпича КОРПо 1НФ/100/2,0/35/ГОСТ 530-2007 с последующей штукатуркой снаружи цементным раствором марки 50 и обмазкой горячим битумом за 2 раза.
       9. Участки стен подвала выше уровня земли не соприкасающиеся с грунтом заделывать кладкой из кирпича КОРПо 1НФ/100/2,0/35/ГОСТ 530-2007 на растворе М 75.
       10. В стенах подвала над проемами шириной не более 600 мм укладываются фундаментные блоки (серия 2.110-1 выпуск 4 деталь 8, 12) или монолитный бетон кл. В 10 армированный арматурой А- I диаметром 10 мм из расчета 1 стержень на 120 мм толщины стены с опиранием по 250 мм (серия 2.110-1 выпуск 4 деталь 9). Над проемами шириной более 600 мм укладывать перемычки (серия 2.110-1 выпуск 4 деталь 11).        11. После завершения монтажа трубопроводов инженерных коммуникаций все оставленные для них отверстия в наружных и внутренних стенах заделать бетоном кл. В 7,5 с обеспечением герметичности вводов коммуникаций.

Гидроизоляция стен фундамента

       Защита стен от попадания капиллярной влаги достигается устройством горизонтальной оклеечной гидроизоляции в уровне выше отмостки, обмазочной гидроизоляции вертикальных поверхностей стен подвала (технического подполья), соприкасающихся с грунтом и укладкой жирного цементно-песчаного раствора в уровне подготовки под полы подвала (технического подполья).
       Горизонтальную гидроизоляцию из 2 слоев гидроизола на битумной мастике по выровненной поверхности выполнять по всему периметру наружных и внутренних стен на отметке выше отмостки (и выше тающего весной снега).
       Горизонтальную гидроизоляцию из слоя жирного цементного раствора состава 1:2 и толщиной 20 мм выполнять в уровне ниже пола подвала.
       Вертикальную гидроизоляцию стен подвала, крылец, входов в подвал соприкасающихся с грунтом выполнить обмазкой горячим битумом за 2 раза.

Засыпка пазух фундамента

       Обратную засыпку пазух непучинистым грунтом с тщательным послойным трамбованием производить после устройства цокольного перекрытия, выполнения кирпичной кладки всех стен до уровня низа окон первого этажа и засыпки грунта внутри здания до проектной отметки.

Контроль качества работ

ПараметрВеличина параметра, смКонтроль (метод, объем, вид регистрации)
Отклонение фактических размеров и положения забетонированных на месте (и сборных) фундаментов и ростверков от проектных, см:±5 (±2)Приемочный (измерения теодолитом, лентой и линейкой)
размеров в плане+2; -0,5То же
толщины защитного слоя(+1; -0,5)То же
положения по высоте верха (обреза) фундамента или ростверка±2 (±1)То же
положения в плане относительно разбивочных осей2,5 (1)То же
Примечание — Значения, приведенные в таблице в скобках, относятся к сборным фундаментам и ростверкам.
